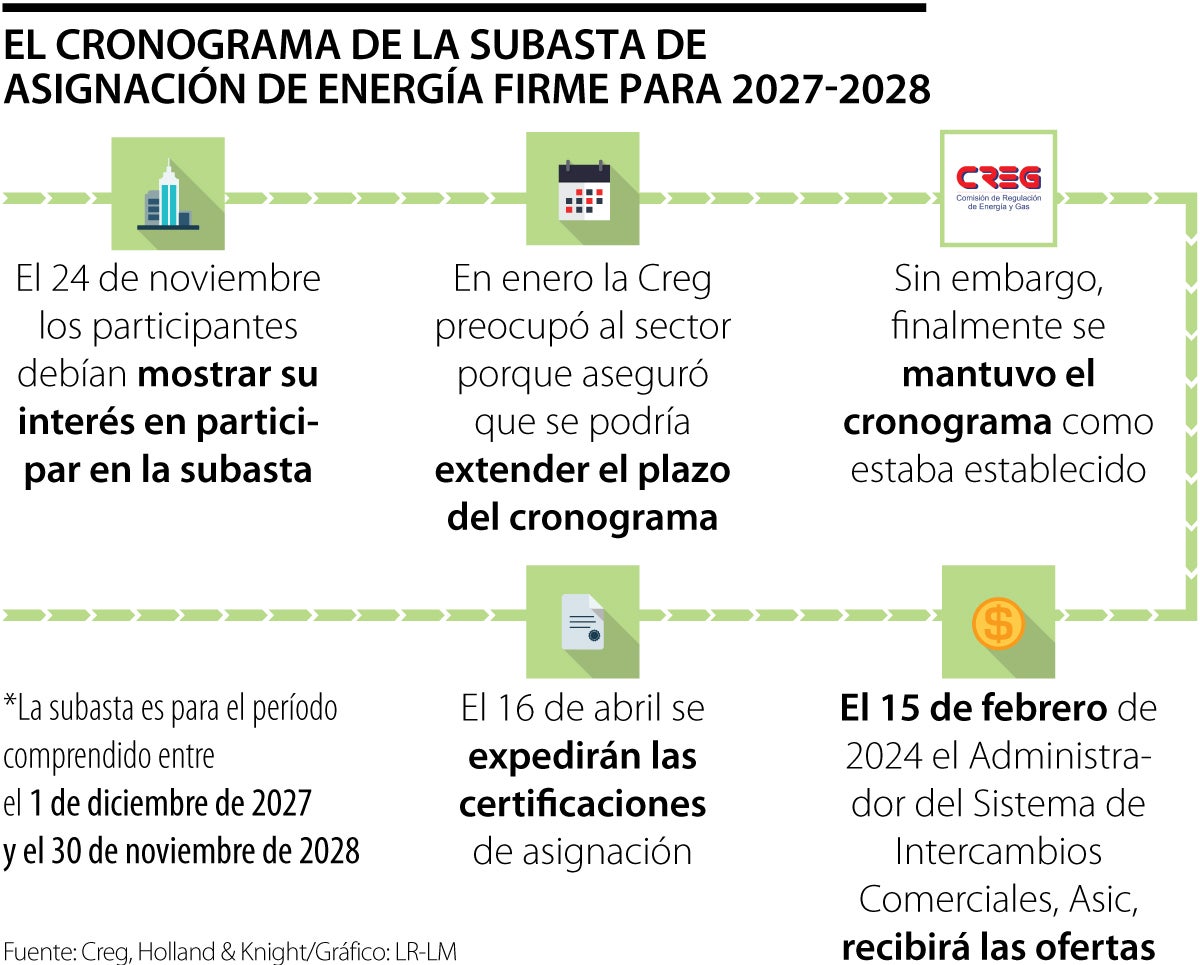

La adjudicación se realizará el próximo 15 de febrero y el 16 de abril se expedirán las certificaciones de Obligación de Energía Firme, Oef
La Comisión de Regulación de Energía y Gas, Creg, finalmente no extendió el cronograma de la subasta de expansión de generación para asignación del cargo por confiabilidad para finales de 2027 y finales de 2028.
El sector se preocupó esta semana, porque inicialmente la entidad había anunciado que sería necesario extender los plazos “como máximo por 30 días con el propósito de garantizar que la expansión de la generación esté alineada con las disposiciones del Plan Nacional de Desarrollo”, según dijo Omar Prías, director de la Creg.
Sin embargo, el miércoles la Creg notificó que el cronograma se mantendría según la última resolución publicada, que fue en agosto de 2023 y estipuló modificaciones. En este documento quedó el 15 de febrero de 2024 como fecha para recibir las ofertas y hacer el proceso de adjudicación. Y el 16 de abril se expedirán las certificaciones de asignación de Obligación de Energía Firme, OEF.
La preocupación de los actores de la energía radicó en que esta subasta ya había sido aplazada dos veces. “Es una buena noticia que no se postergue la subasta, dado el crecimiento que ha venido teniendo la demanda del país, además del retraso que tienen algunos proyectos de la subasta de 2019 y la de energías renovables de 2020”, aseguró Julio César Vera, presidente de Xua Energy.
Fabio Ardila, asociado senior del equipo de energía de Cuatrecasas, explicó que el propósito de esta subasta es asegurar que el país tenga suficiente generación de energía para cubrir la demanda en determinado periodo de tiempo. En esta ocasión la subasta se realiza para el periodo entre el 1 de diciembre de 2027 y el 30 de noviembre de 2028.
Puntualmente, la Creg definió el objetivo de esta subasta como incrementar la capacidad de energía disponible para satisfacer las futuras demandas de los usuarios, donde se resalta la participación de fuentes de energía renovable.
“Estaba generando mucha incertidumbre en el mercado un tercer aplazamiento de la subasta. Entonces, por fortuna, la Creg atinó en decir que se mantienen los plazos como los traíamos” aseguró el analista de Cuatrecasas.
Con estos recursos se entregarán kits de emergencia para las familias damnificadas, subsidios de arrendamiento, sistemas de abastecimiento de agua, entre otros
Los embalses de Chuza y San Rafael aumentaron 0,34 y 0,61 puntos porcentuales, respectivamente, pero aún están lejos de la meta de 70%
Hoy se presentó la ponencia mayoritaria, la cual en 526 páginas consigna los 58 artículos con los que el Gobierno busca fortalecer la atención primaria
