MI SELECCIÓN DE NOTICIAS
Noticias personalizadas, de acuerdo a sus temas de interés

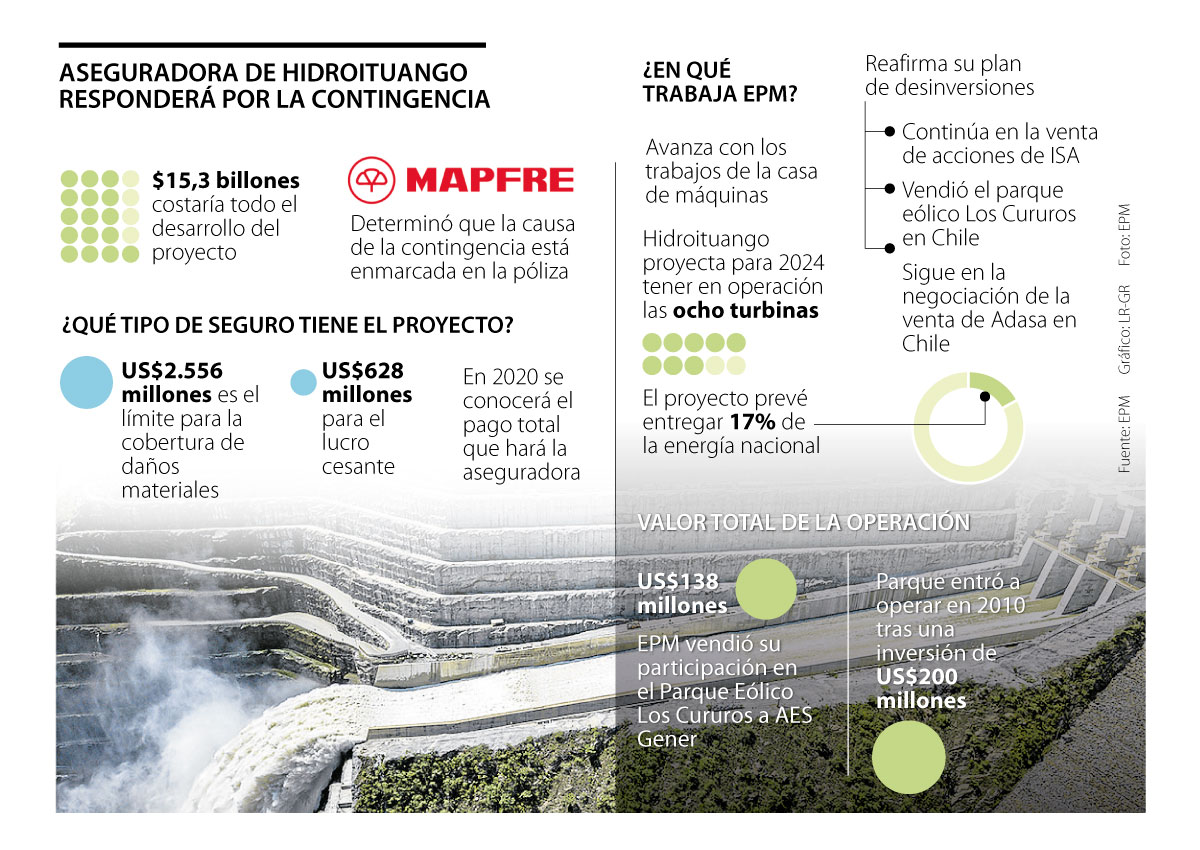

Empresas Públicas de Medellín (EPM) informó que la aseguradora pagará por las afectaciones. Monto total de esta transacción se conocería en 2020.
Ingenieros, geólogos y geotecnistas fueron parte del grupo técnico que conformaron el Grupo EPM y la aseguradora Mapfre para establecer que la contingencia que se vivió en el proyecto Hidroituango, ocurrida en abril de 2018, fue un accidente. Tras una investigación de los hechos, y más de 12 visitas a la hidroeléctrica, la aseguradora determinó que la causa de la emergencia está enmarcada en la póliza, una situación que desde ya le da un alivio a las finanzas de la empresa, en un momento en el que continúa ajustando su de plan de desinversiones.
La confirmación por parte de Mapfre da vía libre para que ahora las dos firmas evalúen el costo real de los daños y el monto total a pagar. De acuerdo con EPM, el proyecto contempla dos tipos de pólizas que alcanzan un límite de hasta US$3.184 millones: US$2.556 millones para cobertura de daños materiales de infraestructura y equipos, y US$628 millones de lucro cesante.
“Estos montos no significan que es lo que se va a recibir. Ahora empieza esa segunda fase que consiste en inventariar para iniciar el proceso (...) Es una reclamación de varios billones de pesos”, explicó el gerente general de EPM, Jorge Londoño de la Cuesta, quien agregó: “Esta es una de las reclamaciones más altas en la historia de la ingeniería a nivel mundial. Lograr esta cobertura es otro hito importante del proyecto”.
El gerente general confirmó que ahora en esta segunda fase se analizarán los daños de toda la obra y los costos de los mismos. Por eso, advirtió que el monto real a pagar aún no se conocerá, pues este proceso de análisis podría tardarse hasta 2020. “Si las aseguradoras no estuvieran reconociendo el valor, estos recursos tendrían que salir de las arcas de EPM. Esto habría sido perjudicial para los intereses de la ciudad y de la compañía”, sostuvo.
Federico Gutiérrez, alcalde de Medellín, celebró esta notificación y aseguró que esto representa una confianza del sector asegurador. El mandatario resaltó el hecho de que luego de 16 meses ya se tuviera una respuesta por parte de la contraparte. “Es un gran hito que se logra por la confianza de los mercados aseguradores hacia EPM”, indicó.
Pese a que por ahora aún no se estableció cómo se llevará a cabo todo el proceso, la compañía informó que estas transferencias se podrían dar paulatinamente. Así mismo, Londoño reveló que con toda esta situación ya se tiene un estimado de inversión de $15,3 billones para todo el proyecto. Esto, contando los sobrecostos, que ya alcanzan los $3 billones.
A la par de este proceso, Londoño confirmó que se continuará con el plan de desinversiones de la empresa. Se trata de un proceso que ha venido adelantando EPM con el objetivo de salir de algunos activos, entre ellos la participación accionaria que posee en ISA y la venta de que prevé realizar con Adasa, en Chile.
El Grupo EPM vendió el Parque Eólico Los Cururos ubicado en Chile
Con el objetivo de hacer frente a los requerimientos de liquidez derivados de la contingencia de Hidroituango, EPM informó que continúa con su plan de desinversiones. La empresa informó que EPM Chile suscribió un contrato para la venta de las sociedades Parque Eólico Los Cururos y EPM Transmisión Chile. Se trata de una operación que asciende a US$138 millones y está enmarcada en el grupo de desinversiones que quiere realizar la empresa.
Casanare sigue concentrando más de la mitad de la producción de gas; Bolívar y Atlántico son los que reportan mayor consumo
El crecimiento fue superior al alza de septiembre (1,21%), con todos los sectores mostrando un comportamiento positivo en el mes
