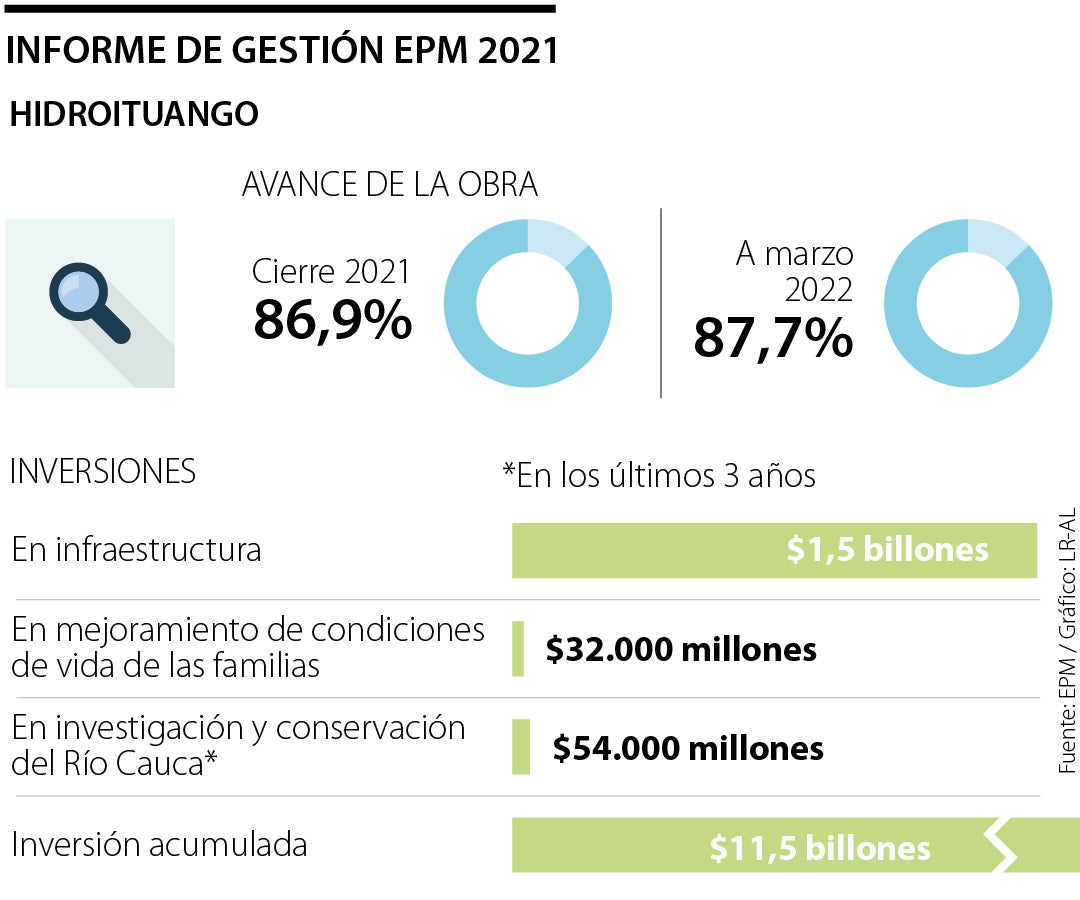

EPM señaló que para el inicio de la fase de pruebas dispondrá de más de 200 empleados con la mayor experiencia en la zona
Empresas Públicas de Medellín (EPM) reveló que, luego del el montaje del rotor de la unidad número uno en las últimas semanas, sumó otro avance en el proyecto de Hidroituango, con el traslado y montaje del estator de la unidad número dos, “un procedimiento que evidencia el buen ritmo de trabajo, con el firme propósito de generar energía este año”.
El estator es parte fundamental en el proceso de convertir la energía hidráulica finalmente en energía eléctrica.
“Para el caso de Hidroituango, los estatores de cada unidad pesan 360 toneladas y miden 4,8 metros de altura, con un diámetro externo de 14 metros”, explicó William Giraldo Jiménez, vicepresidente de proyectos Generación de Energía de EPM.
La empresa ha señalado que, de no presentarse novedades, el próximo 26 de julio se iniciarán las pruebas sin agua en los primeros dos generadores.
A través de sus redes sociales, EPM destacó las novedades del mes y los planes para las semanas venideras. Para los procesos que adelantan en la zona dispuso de más de 200 trabajadores de diversas disciplinas para lograr las metas y objetivos propuestos desde finales del año pasado.
Por su parte, Jorge Andrés Carrillo, gerente general de EPM, afirmó que “con este nuevo hito técnico, EPM mantiene su compromiso con la puesta en funcionamiento de las dos primeras unidades de generación de energía este año. Así mismo trabajamos de manera simultánea en la obra civil y el montaje de lo que serán las unidades de generación tres y cuatro, que deberán entrar en funcionamiento en el año 2023”.
"Vamos a muy buen paso en el ritmo de ejecución. En el proyecto se ven todos los frente de obra activados. Tenemos hoy el convencimiento que entramos antes del 30 de noviembre, que es cuando tenemos las obligaciones de energía en firme”, agregó Carrillo durante la rendición de cuentas realizada por redes .
EPM cuenta con 8.406 colaboradores y 2,7 millones de usuarios. La empresa participa en generación, transmisión, distribución y comercialización de energía.
Para concluir, el grupo EPM señaló que los avances que se generen en el transcurso de estos meses serán anunciados al país por medio de las redes sociales. Se esperan más pronunciamientos en los próximos días por parte de la empresa y de los entes de control regionales y nacionales.
En el documento se lee que el aumento al salario mínimo es un incremento importante frente a la inflación proyectada para el 2024
La disputa surgió debido a errores de planificación y problemas en la ejecución del proyecto Perimetral Oriental de Cundinamarca
La prima se paga dos veces en el año, esto es en junio y en diciembre de cada año, y esta equivale a 50% del salario más auxilio de transporte
