EPM logró el cierre de la primera compuerta de la Galería Auxiliar de Desviación de Hidroituango

miércoles, 29 de mayo de 2019

La primera de dos compuertas de la Galería Auxiliar de Desviación (GAD), túnel cuyo colapso, el 28 y 30 de abril de 2018.

José González Bell

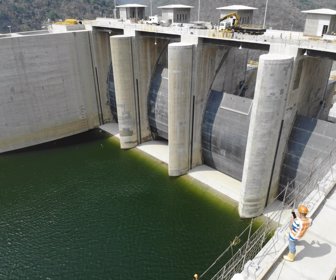

En una maniobra de ingeniería subacuática, hoy miércoles 29 de mayo se hizo el cierre de una de las dos compuertas de la Galería Auxiliar de Desviación (GAD), en un nuevo hito dentro de las labores de mitigación del riesgo en el proyecto hidroeléctrico Ituango.

Como se recordará, la contingencia en el proyecto hidroeléctrico Ituango comenzó el 28 de abril de 2018 con la obstrucción del túnel auxiliar de desviación (GAD). En septiembre de ese mismo año, personal especializado ingresó a la cámara de compuertas de la GAD y encontró que las dos compuertas, cada una de 300 toneladas de peso, se habían desplazado 15 metros.

Con el cierre de la primera compuerta -la izquierda- se materializa el trabajo de cerca de tres meses (el ingreso a la GAD se inició hace nueve meses), que contó con la labor de buzos, personal contratista y expertos de EPM, quienes apoyados por equipo especializado y grúas recompusieron y acoplaron la pesada estructura al servomotor.

Labores subacuáticas

Para lograr el cierre de la compuerta izquierda fue necesario despejar la zona del “bolsillo” donde se alojó y retirar la lámina que tenía el fondo del túnel, para luego proceder con el cierre del 50% de este túnel.

En una labor de alta ingeniería, un grupo de buzos hizo las tareas subacuáticas, consistentes en el dragado y la remoción de sedimentos, rocas y material metálico que impedían el correcto cierre de las dos compuertas en la GAD.

El trabajo de los buzos fue complejo, debido a la visibilidad nula, pues ni la luz solar, ni la luz artificial podían ingresar a este punto. Para lograr avanzar, se empleó un sonar 2D, un dispositivo electroacústico que emite ondas acústicas y por medio del efecto doppler permite visualizar en tiempo real el comportamiento en una pantalla de computador. Con esta ayuda tecnológica, el supervisor de buceo asesoraba y recomendaba los trabajos bajo el agua. El buceo aplicado fue semiautónomo con aire suministrado desde superficie.

El agua se drenó con dragas hidráulicas y neumáticas y los buzos efectuaron las perforaciones de grandes rocas utilizando herramientas especiales. Otro desafío fue cortar las láminas metálicas bajo el agua, con las conducciones de seguridad.

Lo que sigue

Tras el cierre de la compuerta izquierda de la GAD, los trabajos se centran en el cierre de la compuerta derecha para completar el cierre total.

En este momento se adelanta el armado de la compuerta derecha, con un peso también de 300 toneladas, que se partió en tres pedazos durante el taponamiento y destaponamiento natural del túnel auxiliar de desviación (GAD) en el inicio de la contingencia en el proyecto hidroeléctrico Ituango.

Como ocurrió con la compuerta izquierda, buzos especializados limpiarán el bolsillo de la compuerta derecha para que en las próximas semanas se proceda a su cierre y se logre tener de forma definitiva el cierre de la GAD. Este avance permitirá construir el tapón de 22 metros aguas abajo de la cámara de compuertas en el eje de la presa y así avanzar en la disminución de los riesgos de las comunidades ubicadas aguas abajo de las obras principales de la futura central de energía.

Conozca los beneficios exclusivos para
nuestros suscriptores

ACCEDA YA SUSCRÍBASE YA

MÁS DE EMPRESAS

Transporte 20/12/2024 Wingo anunció dos nuevas rutas desde Medellín a Curacao y San José de Costa Rica

Estos trayectos, que salieron desde el aeropuerto Internacional José María Córdova, sumarán cinco frecuencias y 7.500 sillas internacional a la semana desde la capital paisa

Industria 20/12/2024 "Estas compañías no reflejan hoy en la bolsa el valor fundamental de sus negocios"

Jorge Mario Velásquez, presidente del Grupo Argos, aseguró que el grupo tiene un potencial muy importante de mostrar valor

Laboral 18/12/2024 WeWork Colombia cerrará 2024 con ocupación de 84,1% y más de 14.000 miembros

La compañía resaltó que cuenta con 17.435 escritorios disponibles, de los que 14.676 están ocupados
