.
Regiones

LR Medellín


Estos son los hechos y personajes que son noticia en Medellín y su área metropolitana

ENERGÍA

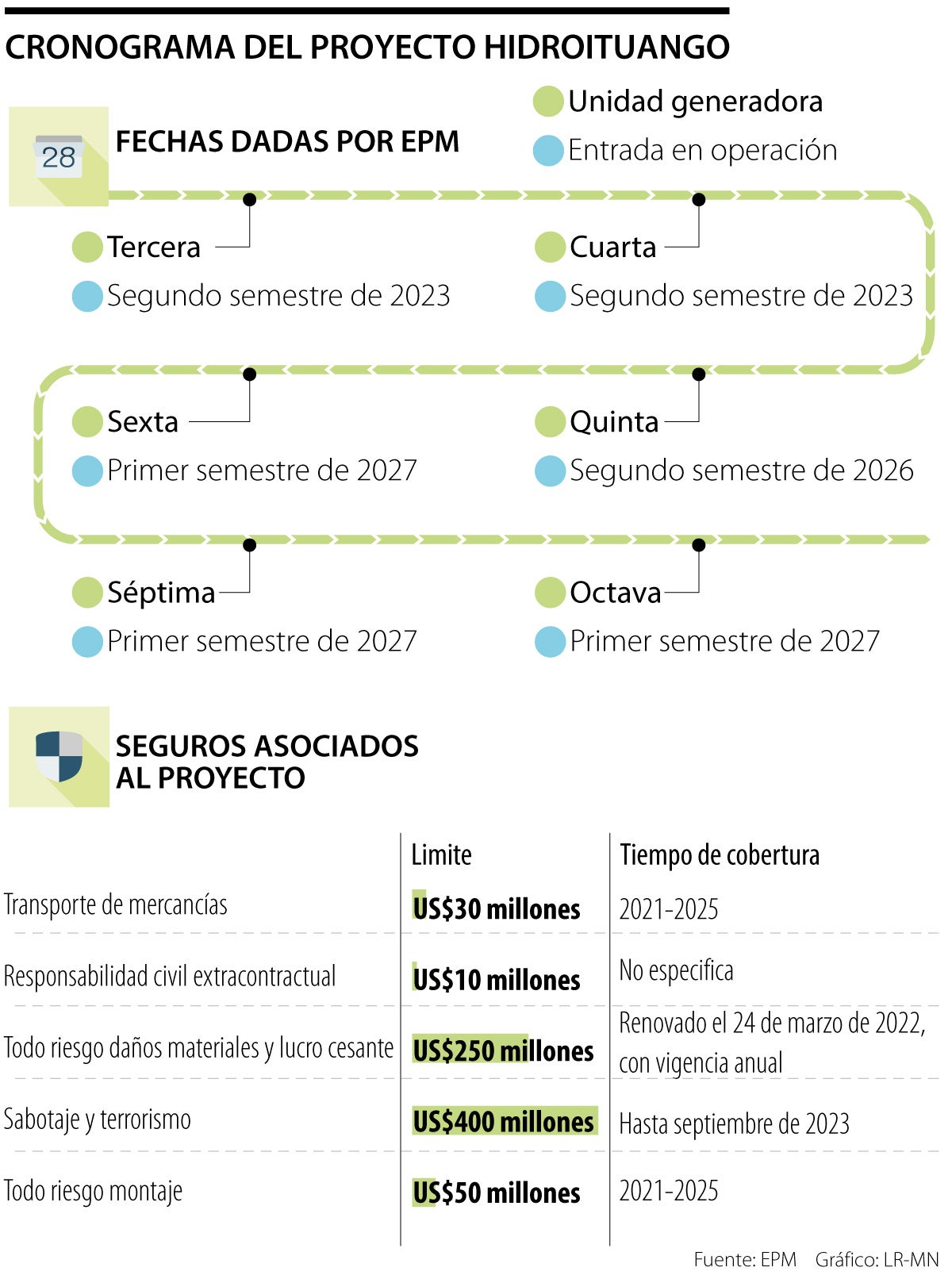

El montaje de unidades restantes de Ituango tardará 33 meses cada una hasta 2027

lunes, 24 de abril de 2023

La tercera y cuarta unidad del proyecto hidroeléctrico estarán listas a finales de este año, según Jorge Carrillo, gerente de EPM

Durante el primer semestre de 2027 se hará la entrega de las últimas unidades generadoras del Proyecto Hidroeléctrico Ituango, con esto, se pondrá fin a la espera y la central terminada será, por fin, uno de los megaproyectos de generación de energía más grandes y ambiciosos del continente.

LOS CONTRASTES

  • Julio César Vera Presidente de la Fundación Xua Energy

    “Cualquier retraso de Hidroituango después de 2027 genera un problema de estabilidad en la generación de energía del país y sería difícil suplir la demanda con otros proyectos”.

Mientras esto se concreta, en EPM aseguran que la sexta, séptima y octava unidad funcionarán a plena capacidad durante ese año. A corto plazo, se espera que la tercera y cuarta unidad empiecen a funcionar a finales de este año, según el cronograma definido por EPM.

La Junta Directiva aseguró en su plan empresarial 2027 que el costo del proyecto aumentó 10,22%: pasó de $17,6 billones a $19,4 billones.

Jorge Carrillo, gerente de EPM, aseguró que ha sido “una obsesión” terminar el proyecto en una fecha que permita cumplir las obligaciones regulatorias, sobre todo luego de la contingencia de 2018. Aseguró que las unidades uno y dos, como ya están en funcionamiento, cumplieron con el plazo límite del 30 de noviembre de 2022. “Las unidades tres y cuatro estarán listas antes del plazo del 30 de noviembre de 2023. La contingencia no se puede minimizar, pues luego de que ocurrió, se dieron cuatro años de retraso: lo que debía funcionar en 2018 apenas se logró en 2022 y así seguirá el proyecto en consecuencia”, aseguró Carrillo.

El montaje de cada unidad puede tardar 33 meses, según el directivo: la mitad de este lapso es obra civil y la otra es montaje. “No en Ituango, sino en cualquier proyecto hidroeléctrico de estas magnitudes, el montaje y construcción se demora más de 30 meses”, dijo el directivo.

EPM fue cuestionada por el resultado del proceso licitatorio para la etapa dos, al ser declarado desierto por la empresa. Es clave recordar que el Consorcio CCC Ituango fue el constructor de las obras principales e hizo las obras civiles del proyecto de presa, vertedero y de las unidades 1 y 2 que están en operación, las cuales, como muestra de su funcionamiento, generaron la primera transferencia de recursos a 155 municipios por $900 millones.

“También avanzó en algunos de los concretos de las unidades tres y cuatro. Las obras civiles faltantes para estas unidades las ejecuta la firma Scharder Camargo, la cual cubre el próximo compromiso regulatorio del 30 de noviembre. La licitación faltante es para la etapa dos, que consiste en las unidades de la cinco a la ocho”, explicó Carrillo.

El proceso licitatorio referido por el directivo fue declarado desierto luego de que el consorcio (el único que se presentó) conformado por Yellow River, Powerchina y Shrader Camargo no cumpliera, según EPM, con la entrega de información relevante durante la selección.

Schrader Camarg aseguró sobre la decisión que sí cuenta con la experiencia para llevar a cabo este tipo de proyectos.

Carrillo dijo que el proceso de selección de ofertas se volverá a lanzar y se espera que esta vez llegue a buen término. “Hay que recordar que, si bien tenemos el propósito de iniciar operaciones cuanto antes, la etapa dos no tiene obligaciones regulatorias ni multas asociadas, como ocurrió con la etapa uno”, dijo. Agregó que el proyecto no se retrasará al haber declarada desierta la licitación de la segunda etapa.

Pólizas de seguros de Ituango

Pese al retraso de la construcción, EPM asegura que cuenta con casi todos los seguros. El transporte de mercancías, con un límite de US$30 millones, y la responsabilidad civil extracontractual por US$10 millones son algunas de las coberturas.

El único seguro con el que no cuenta la empresa es la cobertura todo riesgo construcción. Carrillo indicó que el mercado se ha endurecido para conseguirlo, pero aseguró que EPM cuenta con un fondo de seguros de $102.000 millones mientras gestionan su compra.

Conozca los beneficios exclusivos para
nuestros suscriptores

ACCEDA YA SUSCRÍBASE YA

MÁS DE LR MEDELLÍN

Laboral 24/04/2023 La caja de compensación Comfama construye sedes en Amagá, Rionegro y Apartadó

Paula Restrepo, líder de Estrategia Corporativa en Comfama, destacó que este año entregarán $10.940 millones en becas educativas.

Hacienda 19/10/2022 Dos funcionarios locales presentaron su renuncia ante la Alcaldía de Medellín

Las salidas protocolarias de los funcionarios públicos se aceptarán hasta el 29 de octubre para evitar inhabilidades
